Migration von SAP WM zu SAP EWM: Best Practices und häufige Stolpersteine

Ein präziser, praxisorientierter Überblick zur Umstellung von SAP WM (Warehouse Management) auf SAP EWM (Extended Warehouse Management). Dieser Leitfaden fasst Migrationsansätze, technische und organisatorische Herausforderungen sowie typische Fehler zusammen und bietet eine kurze Handlungsanleitung für Projektteams.

Kurzantwort

Die Migration von SAP WM zu SAP EWM erfordert eine sorgfältige Planung: wähle zwischen Greenfield (Neuimplementierung) oder schrittweiser Einführung pro Lager, migriere Stammdaten (z. B. Artikel, Lagerplätze) typischerweise mit Tools wie dem SAP Migration Cockpit, übertrage offene Transaktionsdaten in der Regel nicht, und plane umfassendes Testing, Change Management und Schulungen. Dauer: meist 6–18 Monate, abhängig von Komplexität und Anzahl der Standorte.

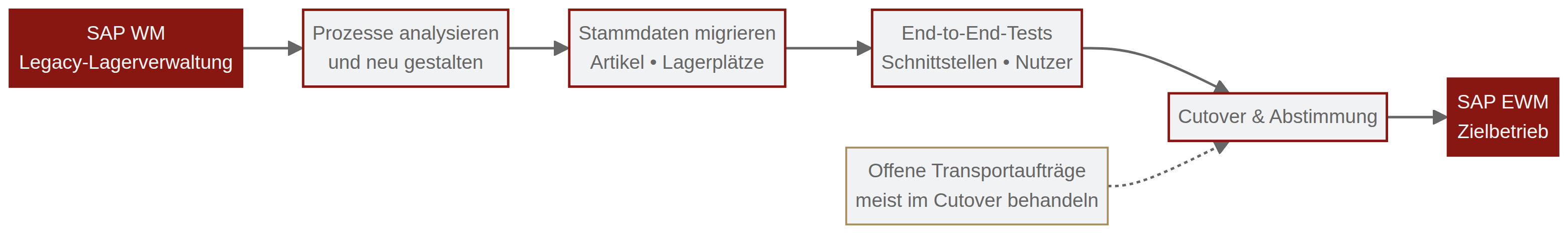

SAP ewm migrations ablauf

Wichtige Begriffe (Erstnennung)

  • SAP WM: Warehouse Management (SAP-Lagerverwaltung), das klassische Lagerverwaltungsmodul in SAP ERP/ECC.
  • SAP EWM: Extended Warehouse Management (erweiterte Lagerverwaltung), die strategische SAP-Lösung für moderne, komplexe Lagerprozesse.
  • SAP S/4HANA: Die aktuelle ERP-Plattform von SAP, auf der EWM eingesetzt werden kann.
  • HU: Handling Unit (Verpackungs-/Handling-Einheit).
  • SAP Migration Cockpit: SAP-Tool zur Unterstützung der Stammdatenübertragung bei Migrationen.

Warum SAP WM eingestellt bzw. nicht mehr weiterentwickelt wird

  • Die funktionale Entwicklung von SAP WM endete bereits 2005; SAP fokussiert Innovationen auf S/4HANA und SAP EWM.
  • Relevante Supportdaten (als Datenangaben): Mainstream-Wartung für die SAP Business Suite 7 endet am 31. Dezember 2027; für SAP WM im Kompatibilitätsmodus in SAP S/4HANA endet der Support am 31. Dezember 2025.

Migrationsansätze

  • Greenfield (Neuimplementierung)
    • Aufbau eines neuen EWM-Systems von Grund auf.
    • Vorteil: Möglichkeit zur vollständigen Prozessneugestaltung und Eliminierung historischer Anpassungen.
    • Geeignet, wenn Prozesse modernisiert werden sollen.
  • Brownfield (Systemkonvertierung)
    • Upgrade/Conversion bestehender Systeme.
    • Weniger üblich bei WM→EWM wegen erheblicher architektonischer Unterschiede.
  • Phased Rollout (Schrittweise Einführung)
    • Migration Lager für Lager, um Betriebsunterbrechungen zu minimieren.
    • Häufig empfohlen, wenn viele Standorte oder komplexe Prozesse existieren.

Datenmigration: Herausforderungen und Grenzen

  • Stammdaten vs. Transaktionsdaten
    • Stammdaten (Artikel, Lagerplätze, Lieferanten) werden typischerweise migriert; Tools wie das SAP Migration Cockpit werden eingesetzt.
    • Offene Transaktionsdaten (z. B. offene Transportaufträge) werden in der Regel nicht transferiert.
  • Datenmodell-Unterschiede
    • WM nutzt ein relativ einfaches Datenmodell; EWM hat ein deutlich komplexeres Modell (z. B. erforderlich: Handling Units, Lagerprozesstypen).
    • Mapping der alten Strukturen auf EWM-Objekte ist oft aufwendig.
  • Individuelle Entwicklungen
    • Eigenentwicklungen und kundenspezifische Anpassungen in WM erfordern besondere Aufmerksamkeit beim Mapping oder der Neuimplementierung in EWM.
  • Datenintegrität
    • Fehler bei der Migration können zu Inkonsistenzen führen; ausgiebige Prüfungen und Validierungen sind notwendig.

Häufige Fallstricke (Lessons Learned)

  • Unterschätzung der Datenkomplexität, insbesondere bei kundenspezifischem Code.
  • Unzureichendes Change Management und fehlende Benutzertrainings → geringe Akzeptanz.
  • Fehlende oder unvollständige Integrationstests mit Nachbarsystemen in einer Sandbox-Umgebung.
  • Keine sorgfältige Planung von Systemausfallzeiten beim Cutover.
  • Versuch, Transaktionsdaten ohne geeignete Strategie zu übertragen.

Praktische Best Practices (kurz & konkret)

  • Wähle den Migrationsansatz basierend auf Business-Zielen: Greenfield für Prozessneuaufbau, phased rollout zur Reduktion von Risiko.
  • Nutze etablierte Tools (z. B. SAP Migration Cockpit) für Stammdaten und automatisiere Validierungen.
  • Plane umfassende Testphasen in einer Sandbox: Integrationstests, Leistungs- und End-to-End-Tests.
  • Definiere eine klare Cutover-Strategie inklusive Ausfallzeiten, Nutzerrollen und Support.
  • Investiere frühzeitig in Change Management und Schulungen für Endanwender.
  • Identifiziere und dokumentiere kundenspezifische Entwicklungen im WM-System und entscheide für jedes Objekt: nachbauen, ersetzen oder außer Betrieb nehmen.
  • Prüfe HU- und Lagerprozessanforderungen (Handling Units, Warehouse Process Types) und bilde sie im EWM-Datenmodell ab.

Typische Projektdauer

  • Abhängig von Umfang, Prozesskomplexität und Anzahl der Lager: typischer Bereich aus der Praxis ist ca. 6 bis 18 Monate.

FAQ

  • Warum wird SAP WM eingestellt?
    • SAP konzentriert seine Weiterentwicklung auf die S/4HANA-Plattform und SAP EWM; WM bleibt ein Altsystem ohne funktionale Weiterentwicklung.
  • Wie lange dauert eine Migration typischerweise?
    • In der Praxis zwischen 6 und 18 Monaten, je nach Komplexität und Anzahl der Lagerstandorte.
  • Was sind die größten Herausforderungen bei der Datenmigration?
    • Mapping von legacy-spezifischem Code, der Unterschied zwischen nicht-HU-verwaltetem Bestand in WM und der strikteren HU-Verwaltung in EWM sowie die Abbildung einfacher WM-Strukturen auf das komplexere EWM-Modell.
  • Werden offene Transportaufträge migriert?
    • Offene Transaktionsdaten werden in der Regel nicht übertragen; solche Fälle erfordern eine spezifische Cutover-Strategie.
  • Welche Tests sind unerlässlich?
    • Sandbox-Integrationstests mit allen relevanten Schnittstellen, End-to-End-Tests und Belastungs-/Performancetests vor dem produktiven Cutover.

Verwandte Themen
